(令和8年9月)新庁舎整備実施設計(最終報告)の修正について
新庁舎整備実施設計(最終報告)の修正について
令和8年9月1日開札の小矢部市新庁舎整備工事において、入札不調となったことから入札を中止し、設計の点検及び設計価格の見直しを行った結果、新庁舎整備実施設計(最終報告)の一部を修正しました。また、実施設計の概要版を作成しましたので公表します。
-
北東から見た新庁舎の外観イメージ
-
新庁舎1階窓口カウンターのイメージ
1概算事業費(サーバー移転費及びシステム導入費は除く)について
中東情勢の悪化により、積算以降に著しい建設物価の上昇が見られ、特定の工種において公共単価と実勢単価の間に大きな乖離があることが判明したため、新庁舎建設工事の設計価格を見直しました。
|
修正実施設計(9月) |
実施設計(6月) |
増加額 |
|---|---|---|
|
約77.3億円 |
約71.3億円 |
6.0億円 |
参考:基本設計約67.6億円
- 新庁舎建設工事
- 約65.4億円(6.0億円の増)
- 設計監理委託
- 約1.0億円
- 現庁舎解体工事
- 約2.6億円
- 外構工事等
- 約3.8億円
- 什器備品
- 約4.3億円
- 雑費等
- 約0.2億円
2財源内訳について
将来世代との負担公平性の観点から、地方債の借入を行いますが、国からの財政支援措置の高い地方債を活用します。なお、小矢部市の実質負担額(借入金元金ベース)については、実施設計(6月)に対し約0.9億円の増額となり、約15.9億円となる見込みです。
|
財 源 |
修正実施設計(9月) |
実施設計(6月) |
増加額 |
|---|---|---|---|
|
地方債 |
約73.0億円 |
約67.0億円 |
6.0億円 |
|
その他(庁舎整備基金等) |
約4.3億円 |
約4.3億円 |
ー |

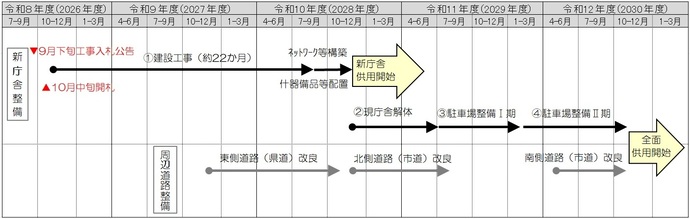

3事業スケジュール(予定)について
令和8年9月開札の新庁舎整備工事の入札が中止となり、再度、令和8年10月に工事入札を行う場合、当初予定よりも新庁舎建設の工事着工が約2か月遅れるため、新庁舎の供用開始は令和10年12月となる見込みです。
4実施設計(概要版)について
新庁舎整備実施設計の内容をまとめた概要版を公表します。
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
このページに関するお問い合わせ
お問い合わせは専用フォームをご利用ください。
行政マネジメント課
〒932-8611 富山県小矢部市本町1番1号
電話番号:0766-67-1760
ファクス:0766-68-2171
窓口受付時間:9時00分~16時00分(試行中※令和9年6月30日まで)
電話受付時間:8時30分~17時15分
窓口受付時間の変更(試行)についての詳細はこちらから
